弱電橋架施工完成后,需要做防火封堵?如何做呢?一起來學習一下吧!
1 施工中易出現的問題
1)預留洞口大小不合適。
2)防火包填充松軟不密實。
3)防火泥收面不平整美觀,收口收邊不嚴密。
4)防火板固定不合理,板材切割不均勻,固定點位置隨意,不美觀。
5)防護鋼板固定不牢固,大小剪裁不合適,未刷防火涂料。
2 施工工藝要求

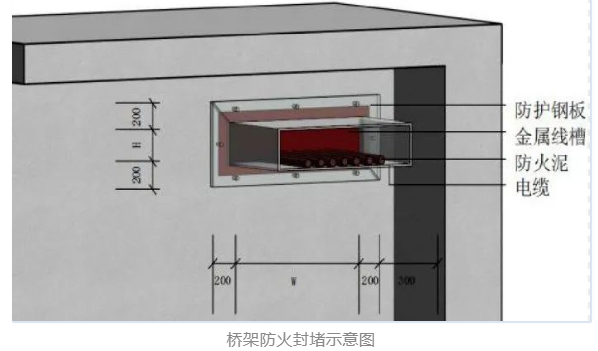

1)根據橋架、母線的截面尺寸預留穿墻板的洞口,預留孔洞尺寸為橋架、母線的寬、高分別擴大100mm預留。
2)防護鋼板宜采用4mm厚鋼板,且寬、高在橋架的尺寸基礎上各加200mm;防護鋼板應根據要求先除銹,再刷防銹漆,最后涂防火涂料。
3)豎井內的預留洞應砌筑止水臺,臺面光滑美觀。
4)防火包應按順序逐層放置,放置高度與止水臺大致齊平,排列整齊密實,起到阻止火災蔓延的目的。
5)使用防火泥填充電纜、橋架、防火包、止水臺之間的縫隙,防火泥封堵應做到均勻、嚴密,最終收面光滑美觀,要求較高的工程可增加裝飾面。
3 質量要求

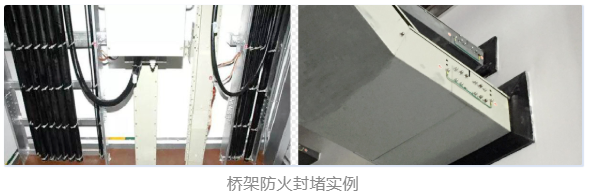

防火包擺放嚴密,能起到防火防煙的作用,表面防火泥收面平整美觀。
