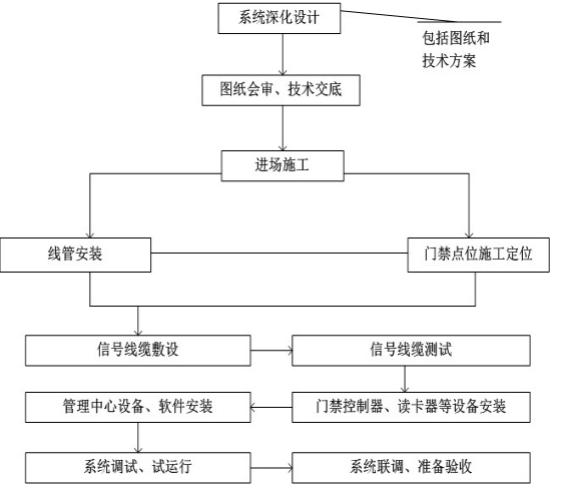

出入口控制管理設備安裝施工流程
施工方法
門禁管理系統施工主要包括三個階段:施工前準備,設備安裝,完成調試階段。
施工前準備
安裝前要清理施工現場,施工現場清潔,確保有施工面,并做好施工記錄。
在安裝過程中,應輕拿輕放,不得碰撞、刮劃之行為,保證質量符合要求,凡在安裝過程中造成損壞的,應立即更換,不得用于工程中。
參考點/參考線設定,準確定位門禁一卡通控制器、讀卡器、開門按鈕、電控鎖,為全面安裝提供條件。
設備安裝
讀卡器設備安裝
遠離有較強振動,電磁干擾的區域;安裝于人員通道門口,距離門開啟邊200~300mm,距地面1.2~1.4m高度;如果在同一個出入口處安裝2臺進、出門讀卡器時,為防止讀卡器發射磁場相互影響,2臺讀卡器的安裝距離應大于50cm;
讀卡器盡可能不要安裝在金屬面上,安裝在金屬表面,會使讀卡距離大大衰減,甚至?xí)x不到卡。
如果一定要安裝在金屬表面上,就要用膠皮,墊高讀卡器1~2厘米。雙向讀卡器須距離50cm(避免背靠背水平安裝)。避免雙向讀卡器的距離過近,使讀卡器讀卡不靈敏;
讀卡器到控制器的線,采用6芯屏蔽多股導線。線徑在0.5平方毫米以上。一般讀卡器至控制器之間連線最長不可以超過50米。若使用485讀卡器時,讀卡器至控制器之間連線最長不可以超過500米。讀卡器至控制器之間連線,其屏蔽線接控制器的GND。做到接線可靠、安裝牢固。
開門按鈕安裝
遠離有較強振動,電磁干擾的區域;
安裝于人員通道門口,距離門開啟邊200~300mm,距地面1.2~1.4m高度;
按鈕到控制器的線,采用兩芯RVV線,線徑在1.0平方毫米以上;
電鎖的安裝
安裝前確定方向:向內、向外、平移、上下
數量:單扇、雙扇
門框:有無、材質
門型:材料,外形
規格間距:門板到門框的間距
用途:防火、倉庫、通道、辦公室進出形式:刷卡進門按鈕出門、刷卡進門刷卡出門以及其他
其他:是否有無特殊要求、信號輸出、時間延遲、報警聯動
安裝方法
根據說明書及安裝接線圖安裝。
保證安裝位置妥當、牢固。避免出現鎖舌不到位情況,鎖體發熱,鎖的壽命急劇減少。
電鎖的開鎖方式應符合消防要求。具體表現為系統與消防火災系統聯動時,當接受到火災報警信息時,所有與之逃生相關的門禁一卡通全部打開放行。
電鎖到控制器的線,要求使用四芯電源線,截面積1.0平方毫米以上。如果超過50米或者兩把鎖并接,則要使用更粗1.5mm2的線。
控制器的安裝
控制器應按照設計安裝于弱點間等便于維護的地點。
管線嚴格按照強、弱電分開原則。信號線不能與大功率電力線平行,更不能穿在同一管內。如因環境所限,要平行走線,要遠離50CM以上;配線在建筑物內安裝要保持水平或垂直。配線應加套管保護。
接駁處可用金屬軟管,但需固定穩妥美觀。
控制器到控制器之間,是TCP/IP星型總線,采用雙絞網線連接。
屏蔽措施及屏蔽連接:在施工前的考察中如果發現布線環境的電磁干擾比較強烈,在設計施工方案時必須考慮對數據線進行屏蔽保護。當施工現場有比較大的輻射干擾源或與大電流的電源成平行布置等,則須進行全面的屏蔽保護。屏蔽措施一般為:最大限度的遠離干擾源,并使用金屬線槽或鍍鋅金屬鋼管,保證數據線的屏蔽層和金屬槽或金屬管的連接可靠接地,強調:屏蔽體只有連續可靠的接地才能取得屏蔽效果。
控制箱的安裝
控制箱的安裝應符合技術說明書的要求。
控制箱的固定應不少于三個螺絲,保證牢固。位置的選擇避免電磁干擾,便于維護的環境安裝;控制箱應安裝防拆功能,任何時候被拆都應報警。
控制箱的交流電應不經開關引入,如要用開關,則應安裝在控制箱里面,交流電源線應單獨穿管走線,嚴禁與其他導線穿在同一管內。
電源箱的安裝要高于地面2.6米以上,要牢固、美觀、保證安全。
檢測調試階段
門禁一卡通系統的檢測必須在系統連續試運行至少半個月后進行。檢測前必須提供單體設備的測試記錄、系統調試報告和試運行記錄與報告;檢測時先進行現場單體設備安裝質量和性能抽查;然后進行系統功能調試。
清潔:移交前完成清理、清潔工作。
保護措施:門禁一卡通系統安裝完成后做好保護措施。
上海奔銘智能科技有限公司,是一家專業信息技術服務公司,主要從事企事業單位IT外包、計算機軟硬件產品代理銷售;智能化建設:消防工程、安防監控、門禁考勤、網絡綜合布線、電話程控交換、入侵報警、視頻會議、公共廣播、智能停車等專業化的一站式服務商——【咨詢熱線:18818116008】。
