一套公共廣播(背景音樂)系統施工工藝方案

公共廣播系統工程施工比較簡單,但是也有施工工藝,一起學習吧。

一、施工質量要求

廣播系統工程施工質量是直接關系到該項目能否達到設計要求和用戶要求的重大問題,因此必須嚴格按照設計方案施工,按標準施工,不返工,不窩工,按規定做好施工日志。主要應注意以下幾個方面。


1、 線纜的選擇及敷設

在公共廣播系統工程施工過程中,人們往往將注意力集中在相關的器材配套上面,而忽略了對廣播傳輸電纜的選擇。其實,對于一個公共廣播系統工程來說,要獲得令人滿意的音響效果,除了應配備高質量的廣播器材(功率放大器、揚聲器等)以外,廣播傳輸電纜的好壞在一定程度上也影響著聲音的質量。


由于平行喇叭線存在著線間寄生電容,因而不適宜遠距離傳輸廣播信號,否則將衰減聲音的高頻部分,容易造成高音不清晰、發悶等現象的發生。雙絞線可以有效地克服線間寄生電容,遠距離傳輸廣播信號應選用雙絞護套線。


帶屏蔽的雙絞護套傳輸電纜,由于屏蔽網的作用,能有效地防止廣播電纜對同管敷設的其他電纜的輻射影響,更能加強電纜的抗拉伸性能,尤其適用于長距離敷設。

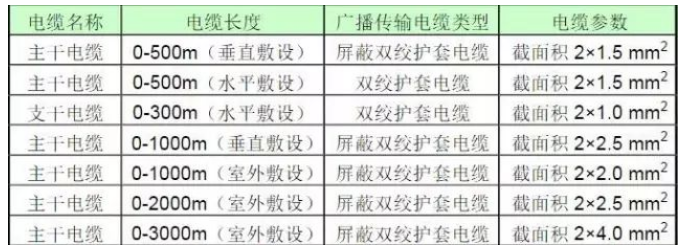

廣播傳輸電纜除了應選用雙絞線以外,對線徑也有一定要求。理論上講,線徑愈粗,線路傳輸損耗愈小,但是隨之而來的問題是,工程造價上去了,施工難度加大了。權衡利弊,綜合考慮性能價格比,廣播傳輸電纜可以參照下列標準選擇:


一套公共廣播(背景音樂)系統施工工藝方案(圖1)


公共廣播系統的所有的設備之間的信號連接均采用平衡式連接,端點采用焊接。若系統具有火災事故廣播功能,則都應采用阻燃型銅芯電纜或耐火型銅芯電線電纜。


線路的敷設方式采用穿鋼管或線槽敷設,一般不得與照明、電力線同線槽敷設,火災事故廣播線路應采取防火保護措施。電纜的彎曲半徑不小于電纜直徑的15倍,電源線宜與信號線、控制線分開敷設。電纜長度應逐盤核對,并根據設計圖上各段的長度來選配電纜,盡量避免電纜的接續。當電纜必須接續時應采用專用接插件,在敷設的電纜兩端應留適度余量,并標示明顯的永久性標記。


2、揚聲器與廣播線的連接

在連接放音設備時,特別要注意各揚聲器之間與廣播線的相位統一問題,否則可能因各揚聲器之間聲音的相位干涉,造成點與點之間聲壓級相差很大,整個大廳聲音高低起伏的嚴重后果,所以施工時一定要嚴格統一線路標記,并規定統一的連接方法。


綜合各種音響施工要求,并結合在工程中的實際效果,在公共廣播系統中,主要有以下三種揚聲器連接方法:

絞合法就是將廣播線和揚聲器引線端剝?nèi)ネ馄?,各剝頭處分成兩股分別絞 合后再絞合在一起,用膠布包好或用塑套卡箍卡好。此法簡易,便于施工,但時間一長容易產生問題。


揚聲器引入端是連接插座,只需將廣播線端剝皮后插入壓線槽中,擰緊壓 線螺釘即可。這種方法目前使用較為普遍。


焊接法即在引線端剝?nèi)ネ馄?,絞合后用焊錫焊好,用膠布包好。這種方法 較為繁瑣,但可靠性較好;適合要求較高或潮濕的環境中使用。


以上三種連接方法,視具體情況以及甲方要求而定。但無論哪種方法,都應用鍍錫線,既便于焊接,也可避免遇潮或長時間以后銹蝕。從分線盒至揚聲器端要求不能裸露連接線的,應采用PVC螺紋管或鐵蛇皮管加以保護。


3、系統的接地

廣播控制室應設置保護接地和工作接地。為減少供電系統對廣播音頻系統的影響,保護接地和工作接地應分開設置。推薦的做法是在弱電豎井和強電豎井內各敷設一根銅帶分別作為弱電系統的工作接地和強電系統的保護接地,這樣,就可使弱電系統更好地工作。


由于這種方法在接人大地時是一點接地,所以總接地電阻不得大于1Ω。


一套公共廣播(背景音樂)系統施工工藝方案(圖2)


二、施工檢查

因為廣播工程的整個系統涉及的連接點和插接件比較多,在安裝時也有可能因為個別的原因發生錯誤,所以,細致的檢查是有必要的。一般性檢查包括設備安裝安全性檢查,供電線路是否合理的檢查,以及各插接件的連接是否正確等。另外還有一個重要的檢查項目就是,仔細檢查每一件設備的狀態設置是否滿足設計要求,尤其是某些揚聲器具有阻抗匹配開關,在連接好廣播線以后,一定要再次確認開關是否放到了正確的位置上,這點絕對不能忘記,否則極易造成設備  損壞。這些狀態還包括,各信號源設備的輸出選擇開關是否正確;信號處理設備的功能按鈕是否得當;功放在橋接要求時,橋接開關是否置位;各設備的電源選擇開關是否撥到220V等。


待以上施工步驟都確信完成后,就應該準備進行設備的調試了。對于設備的調試,因為各個工程的情況不同,很難統一一種通用的方法,需要單獨分類進行闡述,所以在此就不加討論。


三、 質量記錄

1、喇叭(揚聲器),聲箱、線間變壓器,控制器、外接插座、擴音機、增音機、聲頻處理設備,屏蔽線,屏蔽電纜等合格證、產品技術說明書和技術資料。

2、廣播系統安裝工程預檢、隱檢、自檢、互檢記錄。

3、設計變更洽商記錄、竣工圖。

4、 配管及管內穿線分項工程質量檢驗評定記錄。

5、廣播系統安裝調試記錄。
